干挂石材施工流程

发表时间:2025-04-23 11:09:10  来源:中国石材网   浏览:次   【】【】【
室内石材装修工程中,鉴于高度过高或设计造型限制等原因,常做干挂施工,以金属挂件将饰面石材直接吊挂于墙面或空挂于钢架之上,不需再灌浆粘贴。其优点在于:

●避免湿贴工艺出现的空鼓、开裂、脱落等现象,提高了建筑物的安全性和耐久性;

●避免湿贴工艺板面出现的泛白、变色等现象,有利于保持清洁美观;

●在一定程度上改善施工人员的劳动条件,减轻了劳动强度,也有助于加快工程进度
干挂石材施工流程

测量放线→材料准备→基层钢架龙骨制作安装→安装挂件→石材摆版→隐蔽验收→试装石材→调校固定→勾缝、打胶、清理→成品保护

测量放样

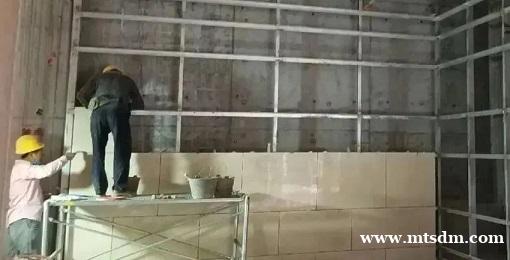

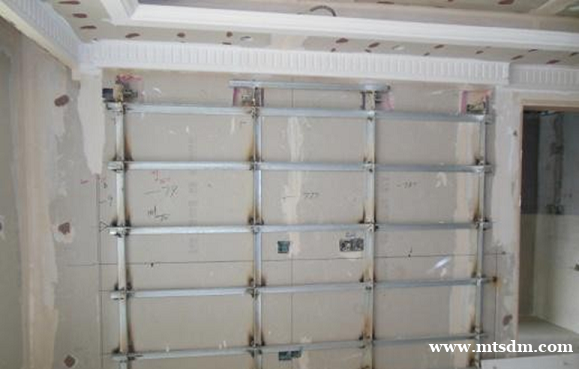

钢架焊制

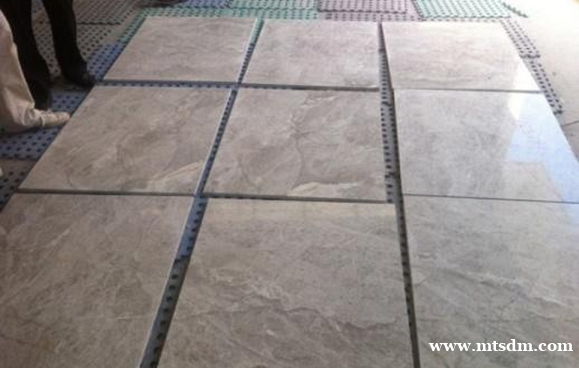

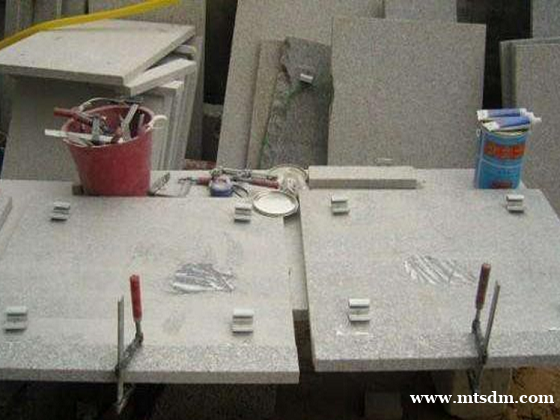

石材试拼

石材安装

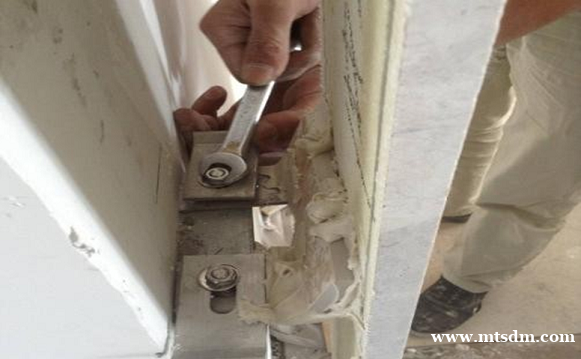

调校固定

成品保护
干挂石材管控要点

钢架制作

2500mm高以上墙体,竖向需采用8#槽钢,横向采用50mm×5mm型角钢,间距根据石材的横缝排版确定;2500mm高以内的墙体,竖向需采用5#槽钢,横向采用40mm×4mm型角钢,间距根据石材的横缝排版确定。

挂点设置

石材长度大于800mm以上,每排不少于3个挂点,每块不少于6个挂点;石材长度小于800mm,每排不少于2个挂点,每块不少于4个挂点。

钢材要求

在公司领导的带领下,严格按照各项工作流程展开工作,华南地区的订单数量增长10%

注意点

加气砌块及多孔砖墙,需在竖向主龙骨上增加预埋钢板穿墙螺栓连接;石材厚度小于25mm时,需采用背条加背栓工艺加固;固定时先用AB胶将干挂石材挂件与石材槽缝间作粘结固定,再用云石胶将石材与挂件连接部位固定。
焊缝饱满,焊渣敲除后进行防锈处理

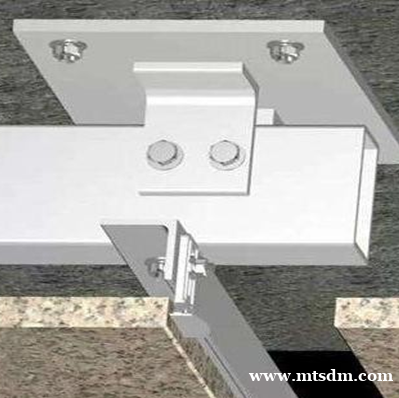

挂件采用成品蝴蝶件,严禁使用焊制件
轻质墙体必须采用穿墙螺杆进行固定

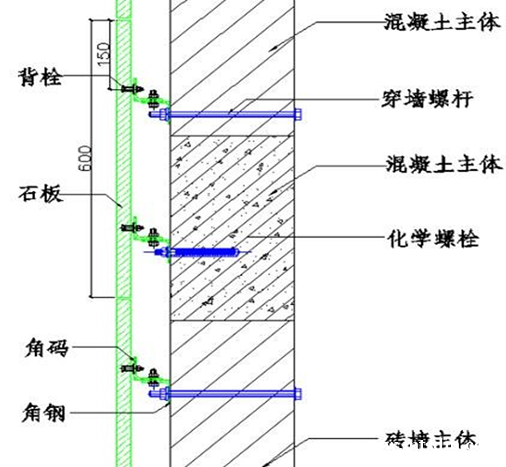

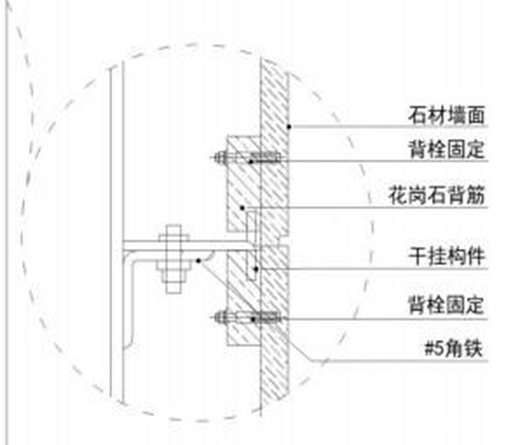

石材背栓工艺加固(厚度25mm以内)

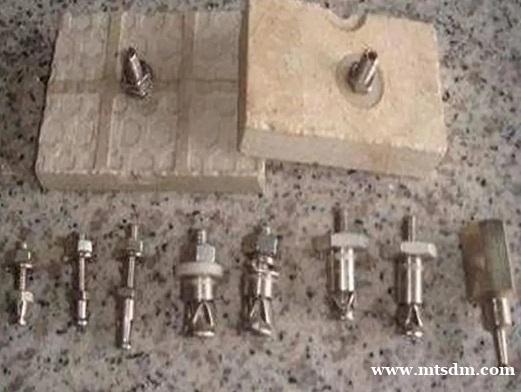

石材切槽干挂工艺(厚度25mm以上)
